Flooring at Tampa Bay Academy: Artículo 24

Bienvenidos a la Flooring at Tampa Bay Academy. Hay un principio que separa al contratista profesional del aficionado talentoso, y no tiene nada que ver con la calidad del corte ni la velocidad de instalación: el trabajo que no está documentado, legalmente no ocurrió. Una losa medida con precisión bajo ASTM F2170, una aclimatación impecable, una instalación perfecta — nada de eso te protege ante un reclamo, una disputa de pago o una inspección si no existe el papel (o el registro digital) que lo demuestre. Este artículo es el mapa del expediente del proyecto: el conjunto de documentos que todo proyecto de pisos en Florida debe generar, desde el contrato hasta el cierre, y que convierte la promesa de "tests, preps, installs, and warranties under one roof" en algo verificable.

Este pilar se rige por el Capítulo 713 de los Estatutos de Florida (Construction Lien Law), la Ley Magnuson-Moss de Garantías (15 U.S.C. §2301), los programas de fiscalización de OSHA (Occupational Safety and Health Administration) y los estándares documentales de la industria (NWFA, CFI, RFCI). Como colega técnico, te pedimos que lo leas con la misma seriedad que un TDS de adhesivo: aquí es donde se gana o se pierde el dinero que ya trabajaste.

1. La Documentación como Sistema de Defensa

En Florida, un proyecto de pisos genera exposición en cuatro frentes: la garantía del fabricante (que exige cumplimiento documentado de sus guías de instalación), el seguro de la empresa (que puede condicionar la cobertura a la evidencia de condiciones verificadas), el derecho de cobro (regido por el Capítulo 713) y la relación con el cliente (contrato, cambios, entrega). El expediente del proyecto es un solo sistema que defiende los cuatro frentes a la vez.

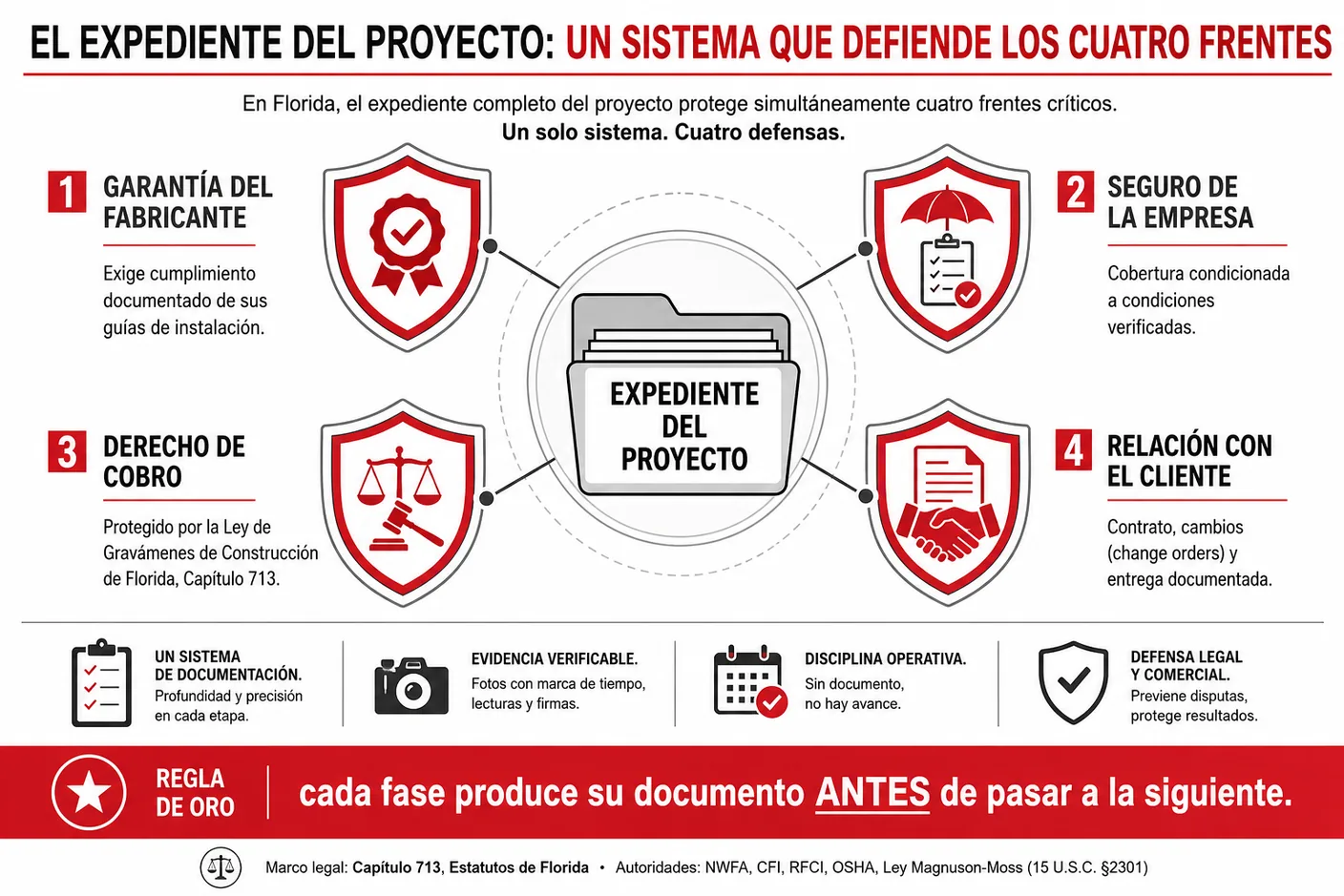

Diagrama que muestra el expediente del proyecto en el centro defendiendo cuatro frentes de exposición a la vez: la garantía del fabricante, el seguro de la empresa, el derecho de cobro y la relación con el cliente, con la regla de que cada fase produce su documento antes de pasar a la siguiente.
La documentación como sistema de defensa en cuatro frentes

La regla profesional: cada fase del proyecto produce su documento antes de pasar a la siguiente. No se instala sin contrato firmado; no se coloca la primera tabla sin el registro de humedad; no se cobra el pago final sin el acta de cierre. En un mercado como Tampa Bay —condominios con juntas exigentes, temporada de huracanes, losas sobre nivel freático alto— la disciplina documental no es burocracia: es el diferenciador que las juntas de condominio, los property managers y las aseguradoras reconocen de inmediato.

2. Los Cuatro Formularios Internos: el Núcleo del Expediente

La Academy estandariza cuatro formularios de uso obligatorio en todo proyecto (su especificación completa vive en el Documento Maestro; su implementación operativa, en el sistema interno de la empresa):

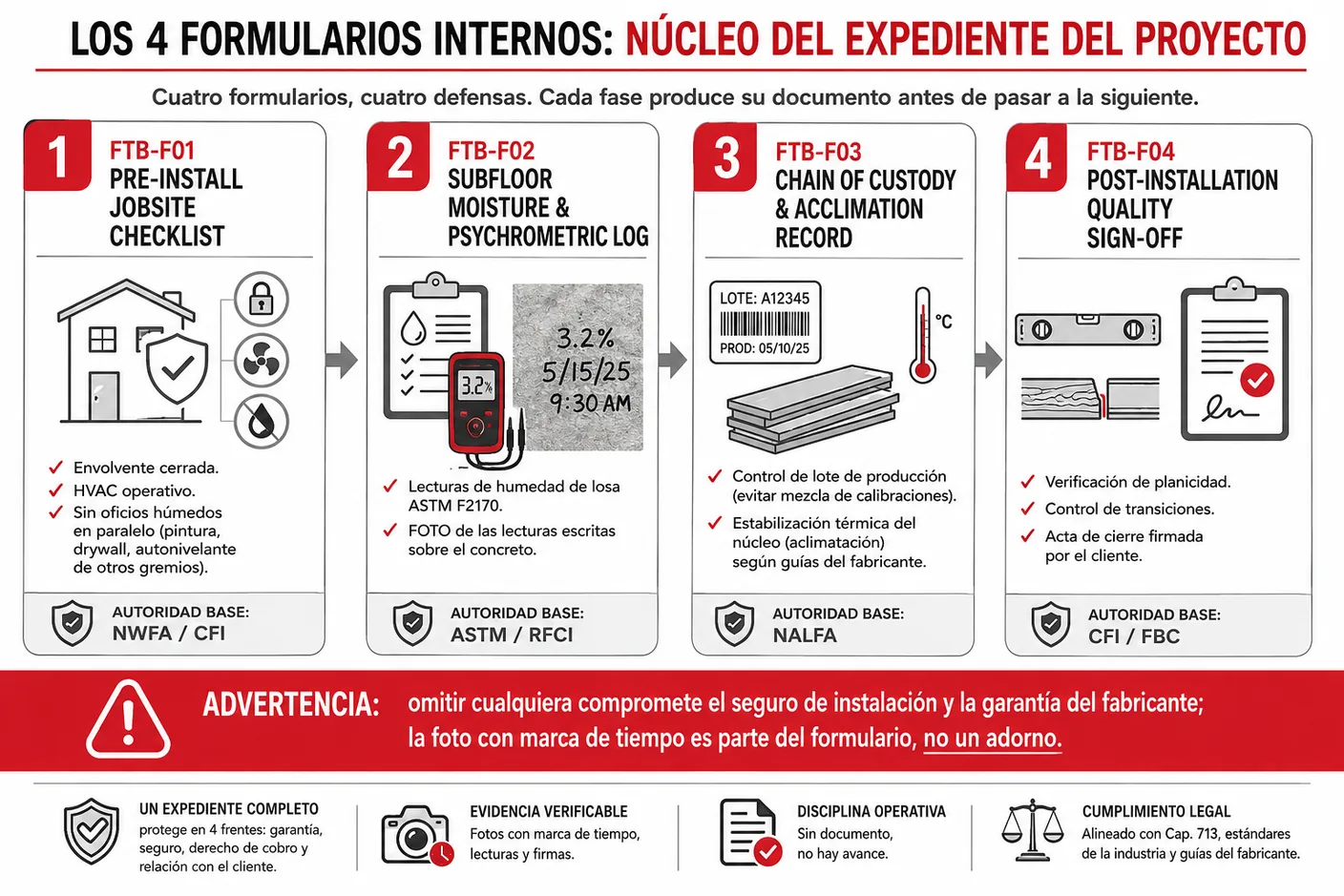

Infografía de los cuatro formularios obligatorios del expediente: el checklist previo a la instalación, el registro de humedad de losa y condiciones del aire, la cadena de custodia y aclimatación del material, y el acta de cierre firmada, con la advertencia de que omitir cualquiera compromete la cobertura del seguro y la garantía.
Los cuatro formularios internos FTB-F01 a F04
  • FTB-F01 — Pre-Install Jobsite Checklist: certifica las condiciones del sitio antes de empezar — envolvente cerrada, HVAC operativo, ausencia de oficios húmedos en paralelo (pintura, drywall, autonivelante de otros gremios). Autoridad base: NWFA / CFI.
  • FTB-F02 — Subfloor Moisture & Psychrometric Log: el registro de humedad de losa (ASTM F2170) y de condiciones del aire, con fotografía de las lecturas escritas sobre el concreto. Es el documento más citado en disputas de fallas (ver el Artículo 2 y el Artículo 15). Autoridad base: ASTM / RFCI.
  • FTB-F03 — Chain of Custody & Acclimation Record: control de lote de producción (evitar mezcla de calibraciones) y estabilización térmica del núcleo (ver Artículo 4). Autoridad base: NALFA.
  • FTB-F04 — Post-Installation Quality Sign-Off: acta de cierre con verificación de planicidad, control de transiciones y liberación firmada por el cliente. Autoridad base: CFI / FBC.

La omisión de cualquiera de los cuatro puede comprometer la cobertura del seguro de instalación y la validez de la garantía del fabricante (el alcance exacto depende de la póliza y de los términos de cada fabricante; verifícalo con ambos). La fotografía con marca de tiempo es parte del formulario, no un adorno.

3. El Contrato de Instalación: el Documento que Gobierna Todo lo Demás

El contrato es el primer documento del expediente y el que define las reglas de todos los demás. Un contrato de instalación de pisos profesional contiene, como mínimo:

  • Alcance de trabajo detallado: áreas, materiales (marca, línea, color, calibre de capa de uso), método de instalación, y qué está excluido (mover muebles, retiro de piso existente, reparación estructural del subsuelo). Lo no escrito genera la mayoría de las disputas.
  • Preparación del subsuelo como partida condicionada: el lenguaje debe reservar el derecho de ajustar el precio si las pruebas de humedad o planicidad revelan condiciones que requieren mitigación (ver Artículos 1, 2 y 9). Se cotiza lo visible; lo oculto se documenta y se cambia por escrito.
  • Cronograma de pagos: depósito, pagos parciales ligados a hitos, y saldo final contra el acta de cierre.
  • Cláusula de garantía de mano de obra: duración, qué cubre, qué la anula, y el procedimiento de reclamo — con la distinción explícita entre garantía de instalación (nuestra) y garantía de producto (del fabricante). Cuidado: un dueño o contratista general puede intentar incluir garantías adicionales que se extienden más allá de la del fabricante; se leen antes de firmar, no después.
  • Términos de cancelación y derechos del consumidor conforme a la ley de Florida.
  • Estatus de la empresa declarado con precisión: insured, certified, registered — cada término significa algo distinto y solo se usan los que la empresa puede respaldar documentalmente.

El satélite Contrato de instalación y change orders desarrolla cláusula por cláusula.

4. El Change Order: la Regla del "Por Escrito o No Existe"

Todo cambio de alcance, material o precio se documenta en un change order firmado antes de ejecutar el cambio. La secuencia profesional es inflexible: se descubre la condición (por ejemplo, lecturas de F2170 por encima del límite del adhesivo) → se documenta con foto y lectura → se emite el change order con costo y efecto en cronograma → el cliente firma → recién entonces se ejecuta. El instalador que "lo arregla de pasada y lo cobra después" está regalando trabajo o comprando una disputa. En proyectos de condominio, el change order además puede requerir re-aprobación de la junta (ver Artículo 23).

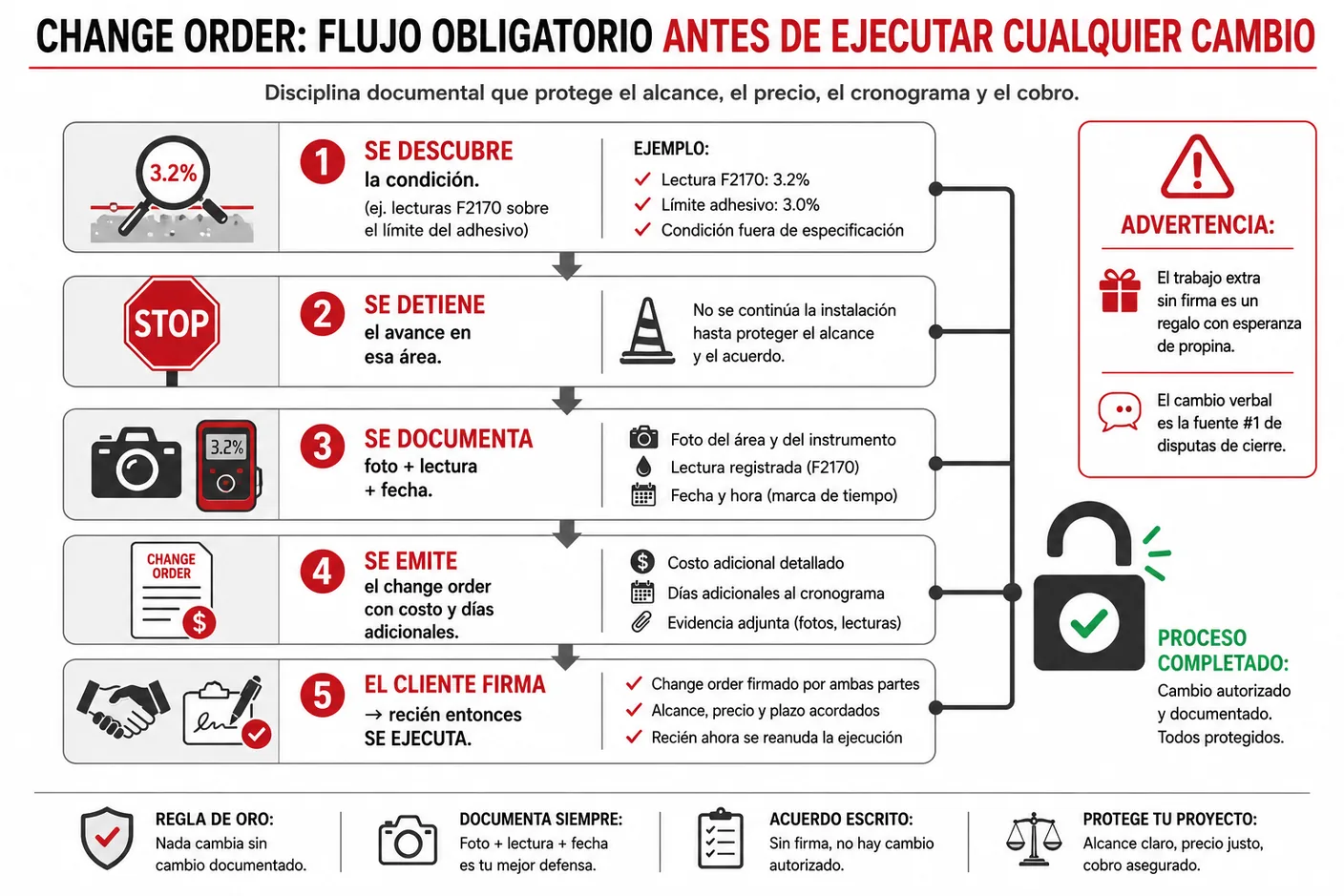

Diagrama de la secuencia inflexible del change order: se descubre la condición, se detiene el avance en esa área, se documenta con foto y lectura, se emite el cambio con costo y efecto en cronograma, el cliente firma y solo entonces se ejecuta.
El flujo del change order: por escrito o no existe

5. Capítulo 713: la Ley de Gravámenes que Todo Instalador de Florida Debe Entender

El Capítulo 713 de los Estatutos de Florida protege el derecho de cobro de quienes mejoran una propiedad — y castiga con la pérdida de ese derecho a quien no sigue sus tiempos y formas. Los documentos de la cadena:

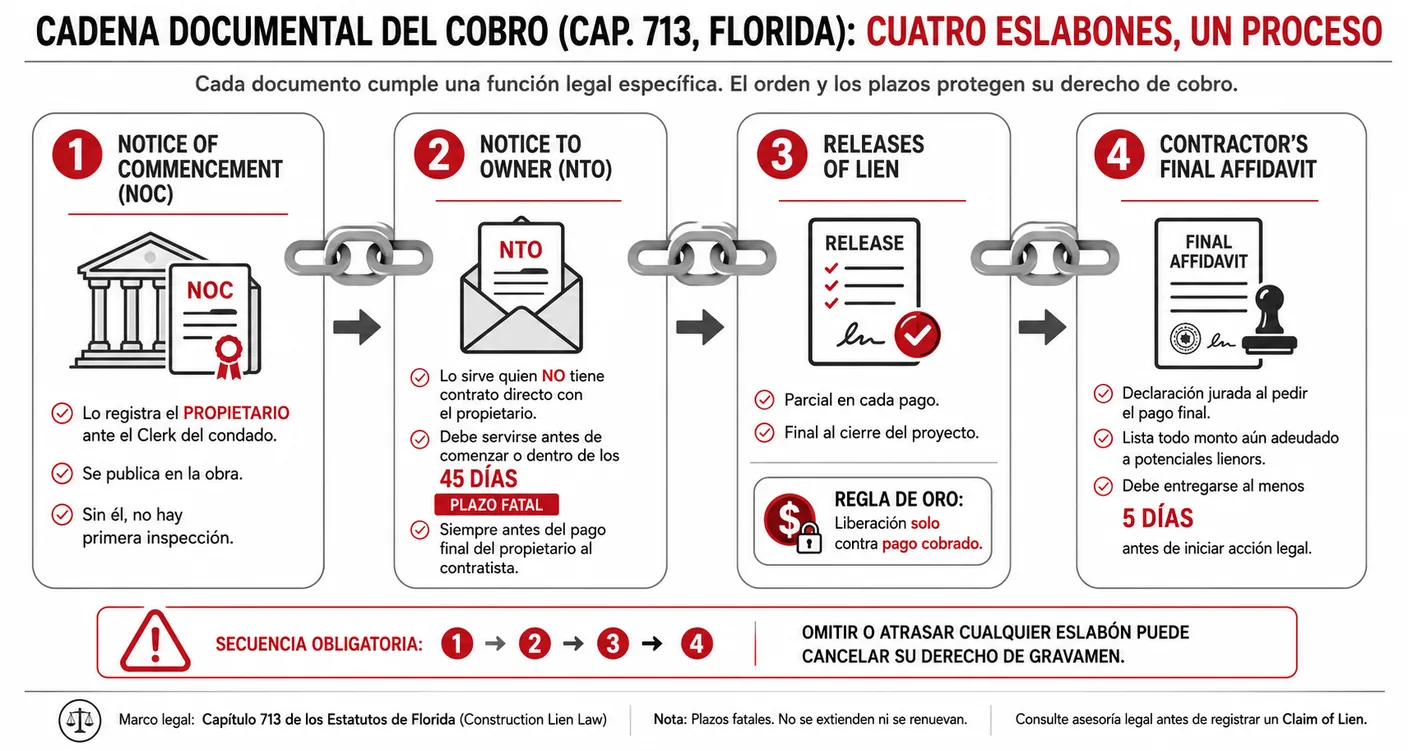

Diagrama de flujo de la cadena documental de la Ley de Gravámenes de Florida: el aviso de inicio que registra el propietario, el aviso al propietario que sirve el subcontratista dentro de los cuarenta y cinco días, las liberaciones parciales y finales que se intercambian por cada pago, y la declaración jurada final del contratista al pedir el pago final.
La cadena del Capítulo 713: NOC → NTO → Releases → Final Affidavit
  • Notice of Commencement (NOC): lo registra el propietario ante el Clerk of Court del condado (Hillsborough, en nuestro mercado principal) y se publica copia certificada en la obra. Identifica propiedad, propietario, contratista y fiadores. Sin NOC registrado, el departamento de construcción no realiza la primera inspección en trabajos que lo requieren, y los umbrales de exigencia varían por jurisdicción.
  • Notice to Owner (NTO): lo sirve quien no tiene contrato directo con el propietario (un subcontratista o proveedor) dentro de los 45 días del primer trabajo o entrega de material, como prerrequisito para conservar el derecho de gravamen. Cuando trabajamos como subcontratistas de un GC, este documento protege nuestro cobro; cuando somos el contratista directo, esperamos recibirlos de nuestros proveedores.
  • Releases of Lien (parciales y finales): cada pago parcial se acompaña de un Partial Release que cubre lo trabajado hasta ese punto; el cierre exige Final Releases de todos los que sirvieron NTO.
  • Contractor's Final Affidavit: al solicitar el pago final, el contratista entrega la declaración jurada que lista todo monto pendiente a potenciales lienors. Es prerrequisito para accionar un gravamen y debe entregarse al menos 5 días antes de cualquier acción legal.

Precisión legal obligatoria: el Capítulo 713 interactúa con el régimen de licencias de la construcción de Florida, y la jurisprudencia sobre quién puede perfeccionar un gravamen según su credencial es materia de abogado, no de wiki. La instalación de pisos no es un oficio con licencia estatal obligatoria en Florida (a diferencia del trabajo con asbesto del Artículo 12, donde la ley usa "licensed" con nombre propio), pero los requisitos de registro varían por condado. La posición de la Academy: describir el estatus real de la empresa —insured, certified, registered— y consultar con asesoría legal la estrategia de gravámenes de cada proyecto comercial. El satélite Cap. 713: la cadena documental desarrolla el flujo completo con sus plazos.

6. Seguridad Documentada: el Plan de Calor (HIIPP) y sus Registros

El Artículo 7 cubre la ciencia de la higiene ocupacional (sílice, EPP). Este pilar cubre su cara documental, con foco en el riesgo #1 del trabajo físico en Florida: el calor. El marco vigente:

  • OSHA mantiene un National Emphasis Program (NEP) de calor revisado (10 de abril de 2026, vigente por cinco años) que sostiene inspecciones dirigidas en construcción, y conserva autoridad sancionadora bajo la General Duty Clause aunque la regla federal permanente siga en trámite.
  • Florida no tiene plan estatal de OSHA ni regulación propia de calor, y la HB 433 (2024) prohíbe a los gobiernos locales crear requisitos de exposición al calor propios. Traducción operativa: la documentación federal es la única capa de protección — y de defensa ante inspección.
  • El Heat Injury and Illness Prevention Plan (HIIPP) escrito documenta: acceso a agua fresca, sombra/descansos, aclimatación de trabajadores nuevos o que regresan, capacitación en síntomas, monitoreo de condiciones (índice de calor), procedimiento de emergencia, y registros de todo lo anterior. Los registros de descansos y aclimatación valen tanto como el plan mismo.

Un tear-out de cerámica en un garaje de Brandon en agosto, con el respirador puesto por la sílice, es exactamente el escenario que el HIIPP existe para gestionar. El satélite Plan HIIPP entrega la estructura del plan sección por sección.

7. La Cadena Documental de la Garantía: de la Tienda al Reclamo

Con tienda propia, la empresa participa en la garantía desde la venta, no solo desde la instalación. La cadena que un reclamo exitoso exige:

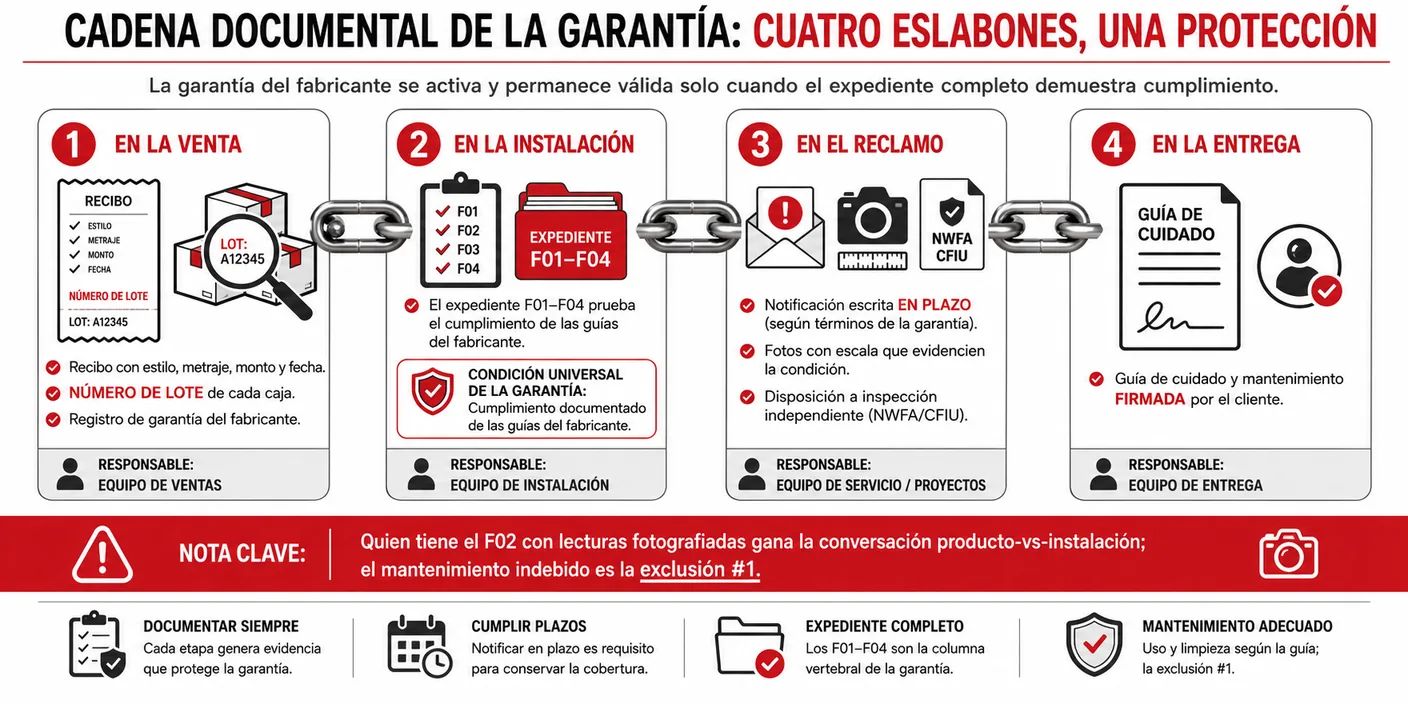

Diagrama de la cadena de garantía en cuatro etapas: en la venta el recibo con lote, en la instalación el expediente que prueba el cumplimiento de las guías del fabricante, en el reclamo la notificación en plazo con fotos, y en la entrega la guía de cuidado firmada por el cliente.
La cadena de la garantía: de la tienda al reclamo
  • En la venta: recibo con estilo, metraje, monto y fecha; número de lote/producción de cada caja (el mismo dato que controla el FTB-F03); registro de la garantía del fabricante cuando aplica.
  • En la instalación: el expediente completo (F01–F04) demuestra el cumplimiento de las guías del fabricante — el requisito universal de toda garantía. Saltarse la aclimatación documentada u omitir la barrera de vapor especificada anula coberturas completas.
  • En el reclamo: notificación escrita dentro del plazo, fotos del defecto con escala, y disposición a la inspección independiente (inspectores certificados NWFA/CFIU — ver Artículo 15). La disputa clásica "defecto de producto vs. defecto de instalación" se resuelve con el expediente: quien tiene el F02 con las lecturas fotografiadas gana la conversación.
  • En la entrega: la guía de cuidado y mantenimiento firmada por el cliente (ver Artículo 18) cierra el círculo — porque el mantenimiento indebido (el vapor de un steam mop, por ejemplo) es la exclusión de garantía más común.

El satélite Protocolo documental de garantía traza el flujo completo con responsables por etapa.

8. El Expediente en Condominios: Documentación Acústica y de Aprobación

En edificios multifamiliares, el expediente suma una capa: el paquete de aprobación acústica (carta de la asociación, reporte del ensamble STC/IIC, plano del área, COI del contratista) y, en varios municipios de Florida, un permiso de pisos específico con la literatura del fabricante de subcapa adjunta. El proceso frente a la junta se cubre en el Artículo 23; la ciencia y el contenido técnico del paquete, en el Artículo 25 y su cluster de satélites. Aquí, la regla documental: el paquete se archiva en el expediente del proyecto junto con la aprobación escrita de la junta — instalar con aprobación verbal es instalar sin aprobación.

9. Retención y Organización: el Expediente Digital

Un expediente que no se encuentra no existe. Estándares mínimos:

  • Digitalización inmediata: cada documento y foto entra al sistema el mismo día, asociado al proyecto (en nuestra operación, el registro del proyecto en el sistema interno es la carpeta madre).
  • Fotos con marca de tiempo y contexto: lectura del medidor sobre la losa, número de lote sobre la caja, condición previa del subsuelo. La foto sin contexto no prueba nada.
  • Retención: el expediente completo se conserva como mínimo durante la ventana de la garantía de mano de obra más el plazo de prescripción aplicable a reclamos de construcción en Florida — en la práctica, la política simple y segura es retención permanente digital: el costo de almacenar es cero comparado con el costo de no tener el documento.
  • El expediente es evidencia, no marketing: se redacta con hechos, lecturas y fechas. Un expediente escrito con disciplina técnica es el mejor testigo posible; uno escrito con adjetivos es un pasivo.

10. Análisis de Mercado: el Contratista Auditable

En el mercado de Tampa Bay, la mayoría de los instaladores compite en precio y velocidad. Muy pocos pueden entregar, ante un property manager de Westshore o una junta de Bayshore, un expediente de proyecto completo: contrato claro, registro de humedad fotografiado, cadena de custodia del material, acta de cierre firmada y paquete de cumplimiento legal en orden. Ese contratista auditable es el que las cuentas comerciales repiten y las aseguradoras prefieren. Flooring at Tampa Bay trata la documentación como parte del oficio — porque la promesa de medir, preparar, instalar y garantizar bajo un mismo techo solo vale lo que vale su evidencia.

Conclusión

El expediente del proyecto es el sistema nervioso legal de la instalación: el contrato gobierna, los formularios F01–F04 certifican, el Capítulo 713 protege el cobro, el HIIPP protege al equipo, y la cadena de garantía protege al cliente y a la empresa a la vez. La disciplina es simple de enunciar y exigente de sostener: cada fase produce su documento antes de pasar a la siguiente, y todo cambio se firma antes de ejecutarse. En Flooring at Tampa Bay, el proyecto no termina cuando se instala la última tabla: termina cuando el expediente está completo.


Referencias y Autoridades Normativas

  1. Estatutos de Florida: Capítulo 713 — Construction Lien Law (NOC, Notice to Owner, releases, affidavits). www.flsenate.gov
  2. DBPR: guía oficial "Florida's Construction Lien Law — Protect Yourself and Your Investment". www.myfloridalicense.com
  3. OSHA: Heat Injury and Illness Prevention — rulemaking y National Emphasis Program. www.osha.gov
  4. Estatutos de Florida: HB 433 (2024) — preempción de regulaciones locales de calor. www.flsenate.gov
  5. FTC: Magnuson-Moss Warranty Act (15 U.S.C. §2301) — marco federal de garantías de consumo. www.ftc.gov
  6. NWFA: Jobsite Checklist e Inspection Report Form (estándares documentales de sitio y reclamo). www.nwfa.org
  7. NIOSH: criterios de estrés térmico ocupacional. www.cdc.gov/niosh
  8. RFCI / CFI: prácticas documentales de instalación de pisos resilientes. www.rfci.com · www.cfiinstallers.org
