¿Piso Antes o Después de los Gabinetes?

Bienvenidos a la Wiki Técnica de Flooring at Tampa Bay. El Artículo 14 de nuestra Academy cubre el layout y el replanteo, y el Artículo 6 los sistemas click y la expansión. Esta miniguía resuelve una pregunta de secuencia que genera debates en cada cocina: ¿se instala el piso antes o después de los gabinetes?

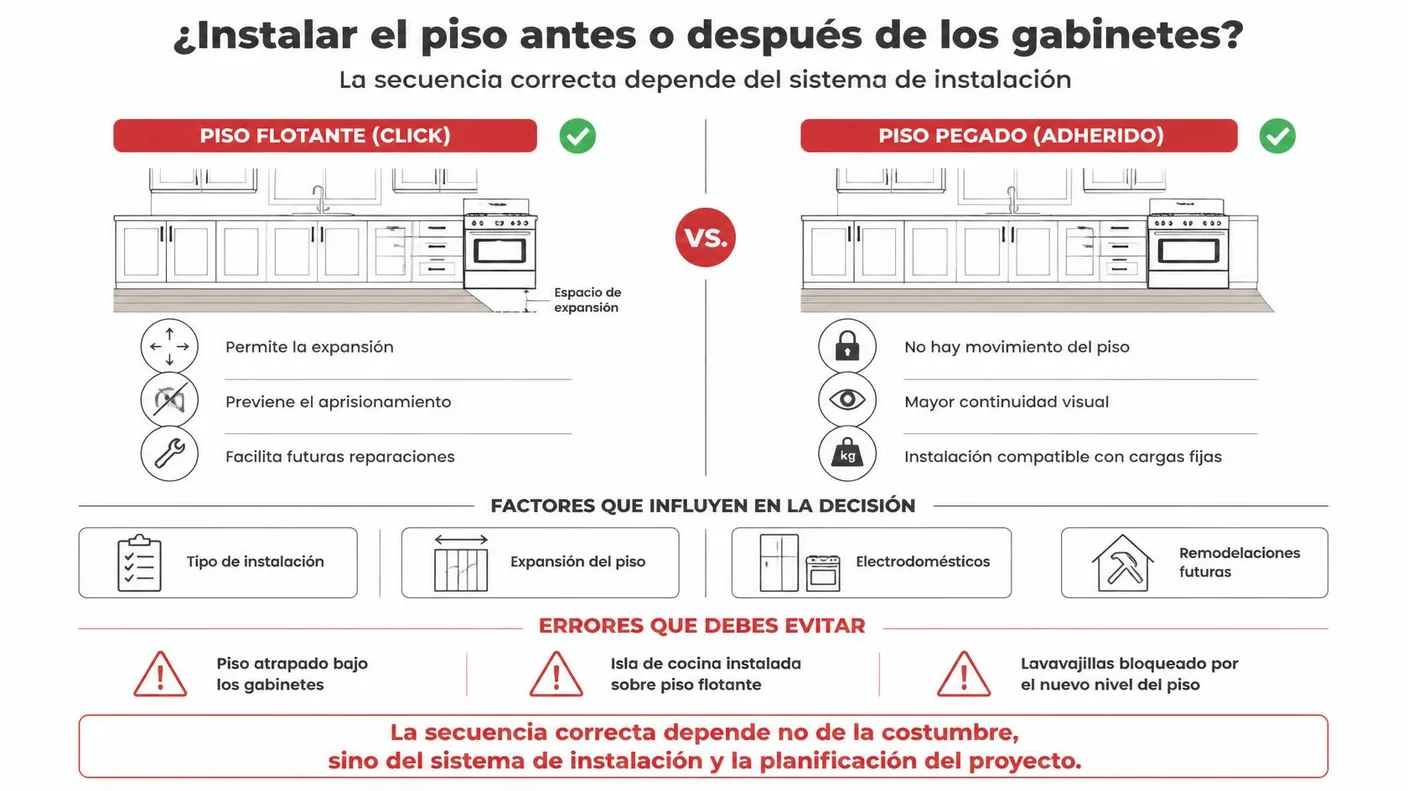

Árbol de decisión de la secuencia piso-gabinetes: el flotante va después o hasta los gabinetes, y el pegado puede ir antes.
¿Antes o después? Depende del método

1. Una Pregunta de Secuencia con Consecuencias

El orden importa porque afecta la expansión del piso flotante, el costo, el acceso de los electrodomésticos y la posibilidad de futuras renovaciones. No hay una respuesta única: depende del método de instalación.

2. Piso Flotante: Generalmente Después

Para un piso flotante (click), la regla general es instalar después de los gabinetes. ¿Por qué? Porque el piso flotante necesita moverse libremente, y si queda atrapado bajo el peso de los gabinetes, se pinza y se levanta (peaking; ver el satélite Peaking y Tenting). Instalar hasta el frente de los gabinetes, con su expansión en el perímetro visible, evita ese atrapamiento.

3. Piso Pegado: Puede Ir Antes

Un piso pegado (glue-down) no depende del movimiento flotante, por lo que puede instalarse antes de los gabinetes sin riesgo de pinzamiento. En ese caso, los gabinetes se montan encima del piso pegado. El método define la secuencia.

4. El Caso de las Islas y Cargas Pesadas

Las islas de cocina y los electrodomésticos pesados actúan como puntos de anclaje fijos para un piso flotante (ver el satélite Anclaje Continuo en Pasillos Largos). El piso flotante se instala hasta la isla, no por debajo, para no quedar atrapado por su peso.

5. El Acceso de los Electrodomésticos

Un punto práctico crítico: el lavavajillas se instala bajo la encimera, y para sacarlo en el futuro necesita que el piso no le bloquee la altura. Si el piso sube el nivel después de instalar el lavavajillas, este puede quedar atrapado. Se planifica la altura del piso y el hueco del electrodoméstico desde el principio.

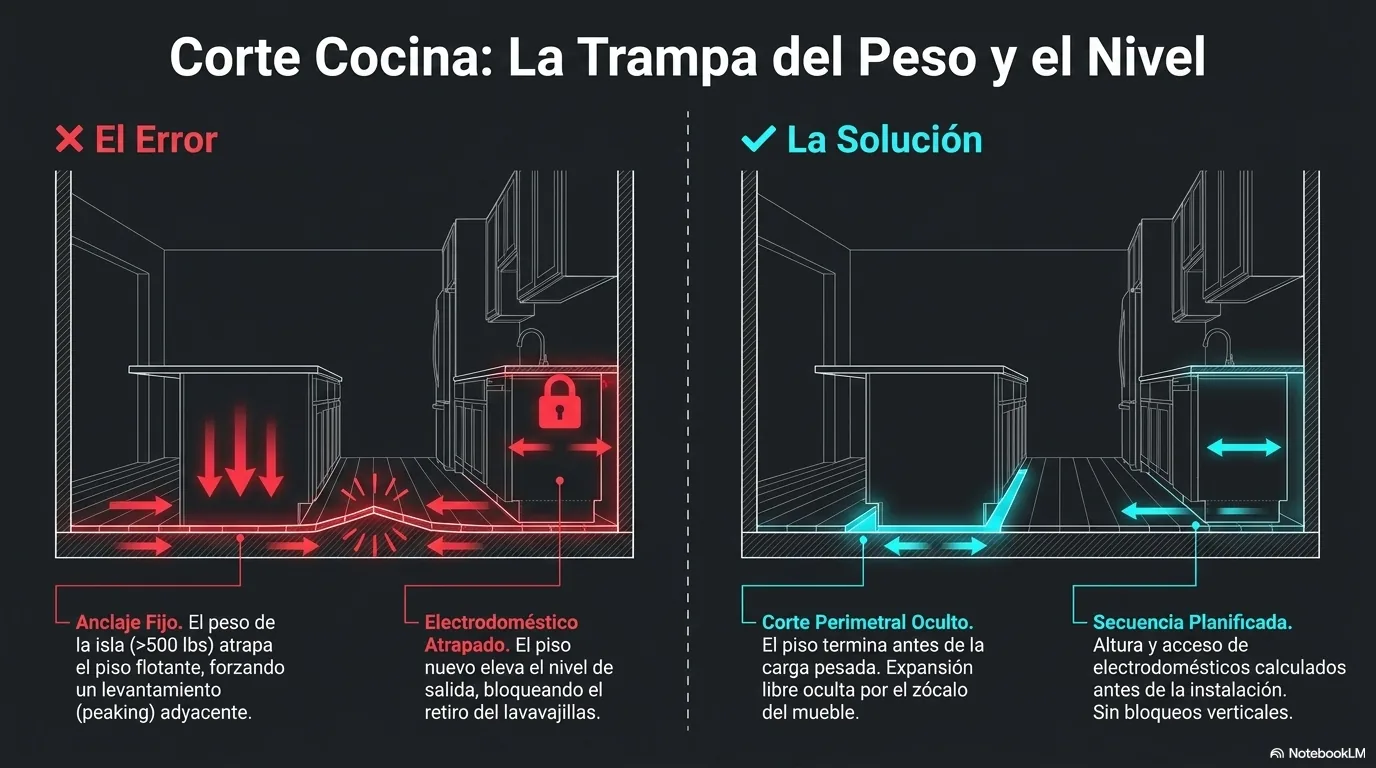

Diagrama que muestra cómo planificar la altura del piso para que el lavavajillas bajo la encimera pueda retirarse en el futuro sin quedar atrapado.
El acceso del lavavajillas

6. El Costo y la Renovación Futura

Instalar el piso solo hasta los gabinetes ahorra material (no se cubre el área bajo los muebles), pero ata el piso a esos gabinetes: una futura renovación de cocina que cambie la distribución dejará huecos sin piso. Instalar bajo los gabinetes usa más material pero da flexibilidad futura. Es una decisión de costo vs. flexibilidad que se conversa con el cliente.

7. Análisis de Mercado: La Secuencia que Evita el Reclamo y la Sorpresa

Una secuencia mal elegida genera dos problemas clásicos: un piso flotante atrapado que se levanta, o un lavavajillas que no se puede sacar. El profesional que decide la secuencia según el método y planifica el acceso de los electrodomésticos evita ambos. En Flooring at Tampa Bay, definimos el orden piso-gabinetes según el sistema y las necesidades del cliente, porque la secuencia correcta evita tanto el reclamo técnico como la sorpresa práctica.

Conclusión

La secuencia piso-gabinetes es una decisión técnica con implicaciones de costo y uso. Instalar el flotante después de los gabinetes (o hasta ellos), permitir el pegado antes, no atrapar el piso bajo islas y planificar el acceso de electrodomésticos es lo que distingue una cocina bien ejecutada de una con problemas ocultos. En Flooring at Tampa Bay, el orden de instalación se decide con criterio, no por costumbre.


Referencias y Autoridades Normativas

  1. Especificaciones del Fabricante: método de instalación y expansión bajo cargas fijas (referencia obligatoria con fuerza de garantía).
  2. NWFA / NALFA: Installation Guidelines. www.nwfa.org
  3. RFCI: Recommended Installation Practices. www.rfci.com

Esta miniguía es un documento derivado del Artículo 14: Layout, Replanteo y Cálculo de Materiales (con referencia a los Artículos 6 y 17).
