Checklist de Recepción de Obra y Aclimatación (Pre-Instalación)

Bienvenidos a la Wiki Técnica de Flooring at Tampa Bay. El Artículo 4 de nuestra Academy estableció que la aclimatación no es una sugerencia, sino un proceso termodinámico obligatorio. El momento en que el técnico de Flooring at Tampa Bay llega a la obra por primera vez (antes de instalar) es el momento de mayor riesgo legal y técnico. Si el subsuelo no está listo, o si el material se almacenó incorrectamente, la instalación está condenada al fracaso.

Este SOP es el Checklist de Recepción de Obra que todo técnico líder debe completar y documentar antes de abrir la primera caja de suelo.

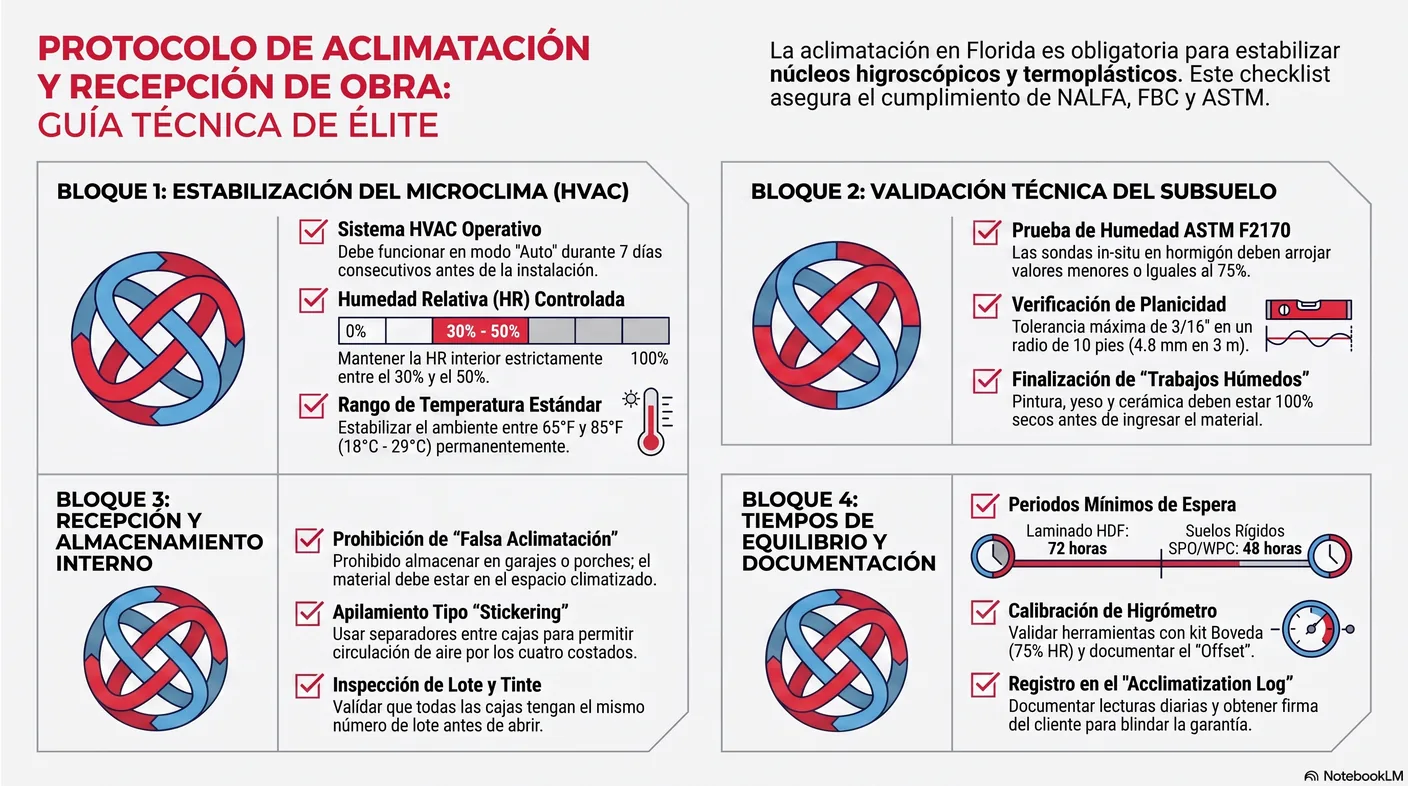

Infografía del checklist de recepción de obra agrupado en cuatro bloques: ambiente, subsuelo, material y registro firmado.
Checklist de recepción de obra

1. Checklist Ambiental: El Microclima de la Obra

Según el Florida Building Code (FBC) y las normativas de la FCI, el entorno debe estar estabilizado.

  • HVAC Operativo: El sistema de Calefacción, Ventilación y Aire Acondicionado debe estar instalado y funcionando en modo "Auto" (no solo el ventilador).
    • Excepción: Si es una obra nueva sin HVAC permanente, deben estar en funcionamiento al menos dos deshumidificadores comerciales LGR (Low Grain Refrigerant) y unidades de A/C portátiles.
  • Temperatura: El termostato debe estar configurado y manteniendo una temperatura entre 65°F y 85°F (18°C - 29°C) durante al menos los 7 días previos a la instalación.
  • Humedad Relativa (HR): La HR interior debe estar estabilizada entre el 30% y el 50%.
  • Ventanas y Puertas: Todas las ventanas exteriores deben estar instaladas y selladas. Las puertas exteriores deben cerrar herméticamente.
  • Trabajos Húmedos Finalizados: Pintura, texturizado de yeso, masilla (drywall mud) y trabajos de cerámica deben estar 100% completados y secos. Estos oficios liberan miles de litros de humedad al aire.

2. Checklist del Subsuelo (Pre-Instalación)

Antes de que el material de piso entre en contacto con el subsuelo, este debe ser validado.

  • Limpieza: El subsuelo está libre de polvo, pintura, grasa, clavos y escombros.
  • Planicidad: Se ha verificado con regla de 10 pies que el subsuelo cumple con la tolerancia de 3/16" en 10 pies (4.8 mm en 3 m).
  • Fijación (Si es madera): No hay crujidos (squeaks), los paneles están atornillados cada 6" en bordes y 12" en campo.
  • Pruebas de Humedad (Hormigón):
    • Se han realizado las pruebas de Humedad Relativa (RH) in-situ bajo la norma ASTM F2170.
    • Resultado: Todas las sondas arrojan un valor ≤ 75%.
    • (Opcional) Se ha realizado la prueba de Cloruro de Calcio (ASTM F1869), arrojando ≤ 3.0 lbs (idealmente ≤ 2.0 lbs).
    • pH: El pH de la superficie está entre 7 y 9.
  • Mitigación (Si aplica): Si la losa falló las pruebas, el sistema de mitigación de epoxi (ASTM F3010) ha sido aplicado, ha curado por completo, y se ha realizado el broadcasting de arena.

3. Recepción y Almacenamiento del Material

El material que llega en el camión es la inversión del cliente. Protegerlo es nuestra responsabilidad.

  • Inspección Visual de Cajas: Ninguna caja está mojada, aplastada o con los bordes rotos.
  • Verificación de Lote y Tinte: Todas las cajas tienen el mismo número de lote (Lot Number) y el mismo código de tinte (Shade/Tone). Si hay cajas de diferentes lotes, se notifica al cliente y al proveedor inmediatamente antes de instalar.
  • Almacenamiento (Stickering):
    • Las cajas NO se dejan en el garaje, el porche o el patio.
    • Se apilan en el centro de las habitaciones donde se instalarán.
    • Se colocan separadores de madera (stickers) de 1" entre cada capa de cajas (o se apilan en cruz) para permitir que el aire circule por los 4 lados.
    • Las cajas se mantienen al menos a 6" (15 cm) de distancia de las paredes exteriores.

Primer plano de cajas de piso apiladas con separadores de madera entre capas para permitir la circulación de aire durante la aclimatación.
Stickering: separadores entre cajas

4. Documentación: El "Acclimatization Log"

La diferencia entre un instalador empírico y un técnico de Flooring at Tampa Bay es la trazabilidad. Las garantías de los fabricantes (Shaw, Mohawk, Quick-Step) son nulas si no se puede demostrar la aclimatación.

  • Registro de Entrada: Se anota la fecha y hora exacta en que el material entró al espacio climatizado.
  • Lectura Inicial: Se registra la Temperatura y HR del ambiente, y se toman fotos al display del termo-higrómetro digital calibrado.
  • Tiempo de Espera:
    • Para Laminado HDF: Se programan mínimo 72 horas antes de la instalación.
    • Para SPC/WPC: Se programan mínimo 48 horas antes de la instalación.
  • Firma: El cliente (o el contratista general) firma el registro, reconociendo que el material ha sido almacenado correctamente y que las condiciones ambientales son las adecuadas.

5. Análisis de Mercado: La Autoridad del "Stop-Work"

En el mercado de Tampa Bay, los contratistas generales a menudo presionan para que el instalador comience el trabajo inmediatamente, argumentando que "el suelo ya estuvo en el garaje toda la noche y eso es suficiente".

El técnico de Flooring at Tampa Bay está facultado y obligado a invocar la política de "Stop-Work" (Detención de Obra). Si el checklist no se cumple, el técnico se retira de la obra y notifica a la gerencia. Explicar al cliente: "Señor Contratista, la normativa ASTM y las garantías del fabricante exigen 72 horas a 72°F. Si instalo hoy, en 6 meses las juntas se abrirán y la garantía será nula. Nos vemos el jueves."

Esta firmeza técnica, respaldada por el checklist firmado, elimina las culpas por fallos futuros y posiciona a nuestra compañía como la autoridad incuestionable en la obra.

Conclusión

El Checklist de Recepción de Obra no es burocracia; es el seguro de vida de la instalación. Validar el microclima, el subsuelo y el material, y documentarlo rigurosamente, protege a Flooring at Tampa Bay de reclamaciones injustas y garantiza que cada proyecto comience con las bases científicas correctas.
